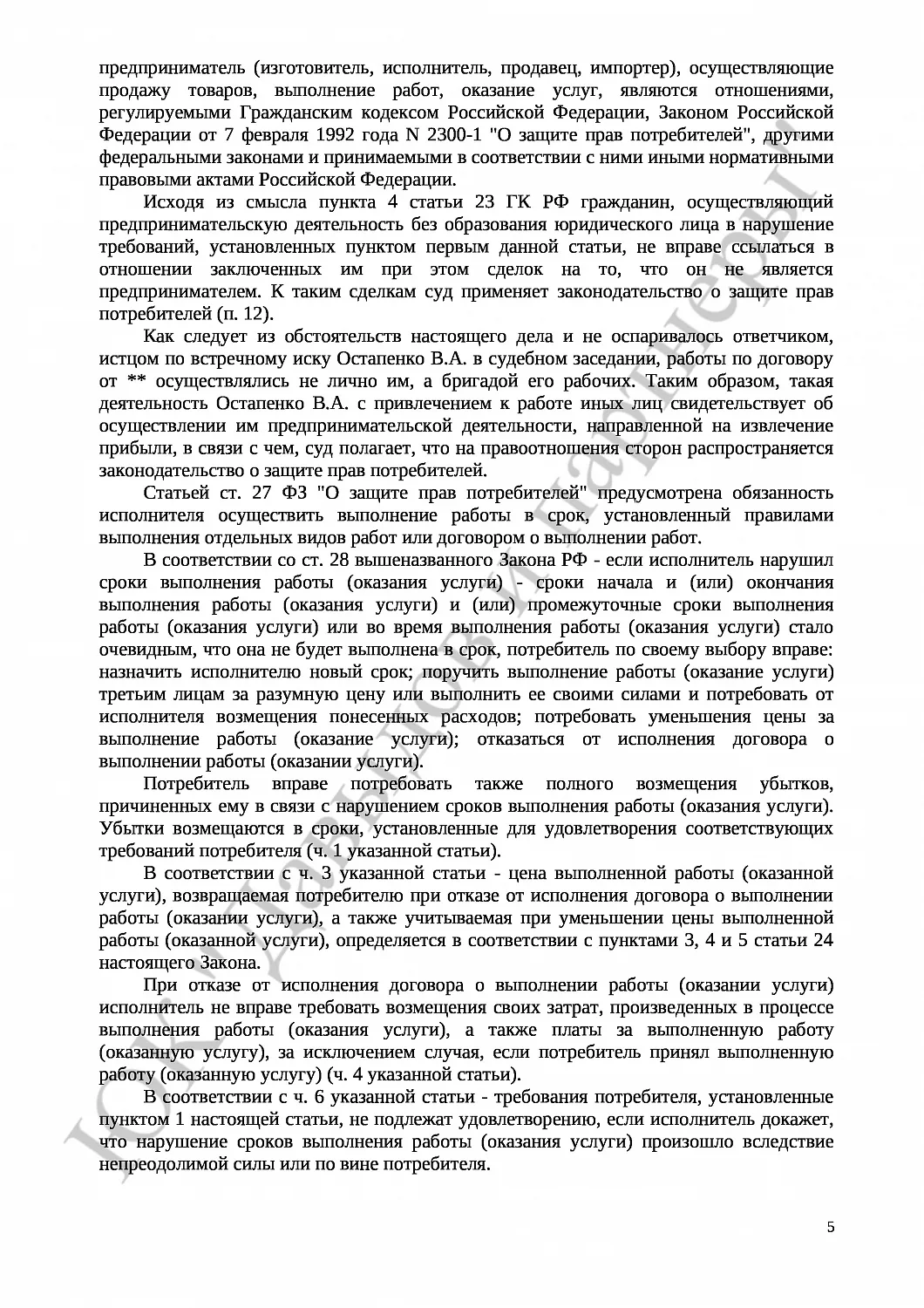

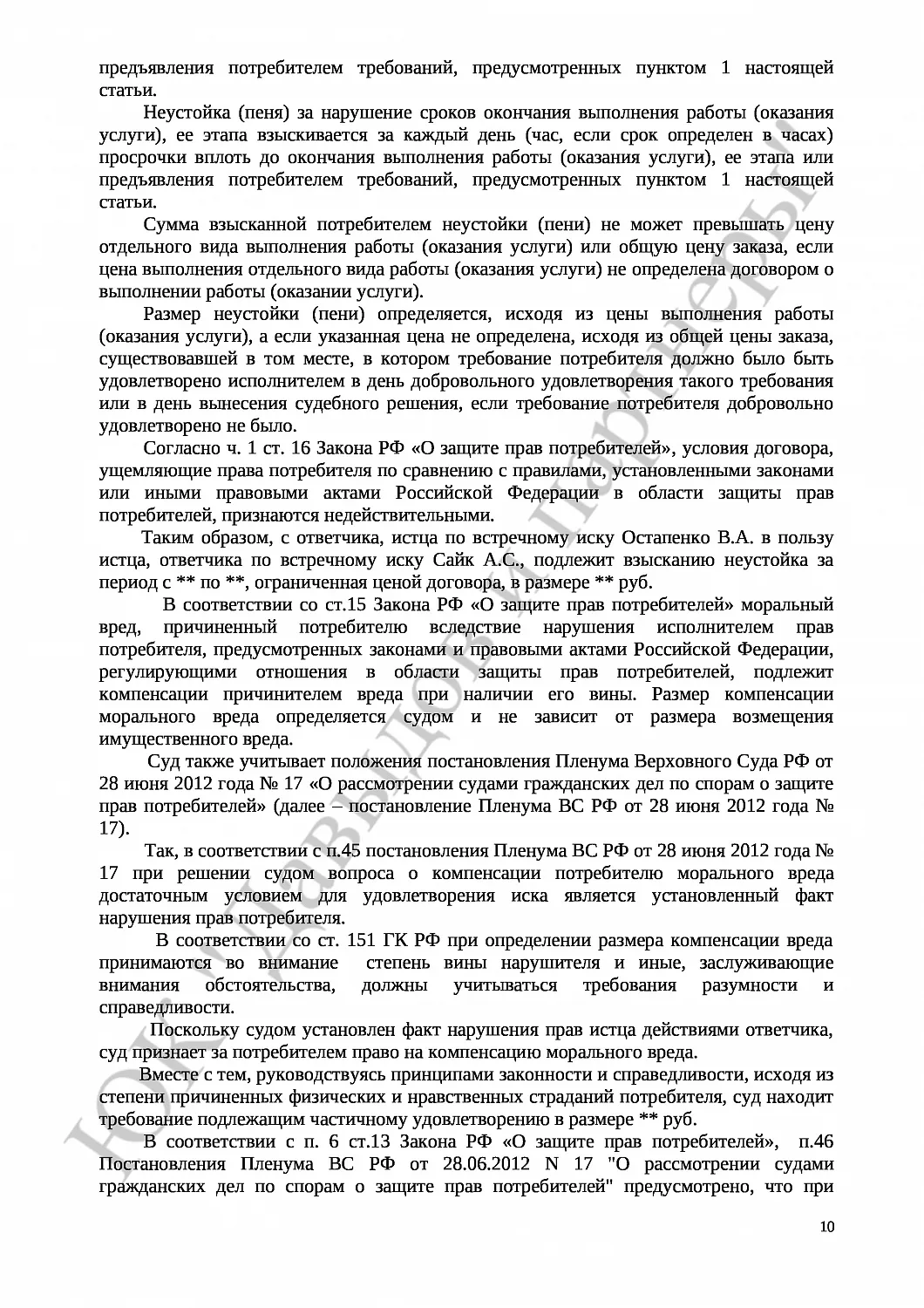

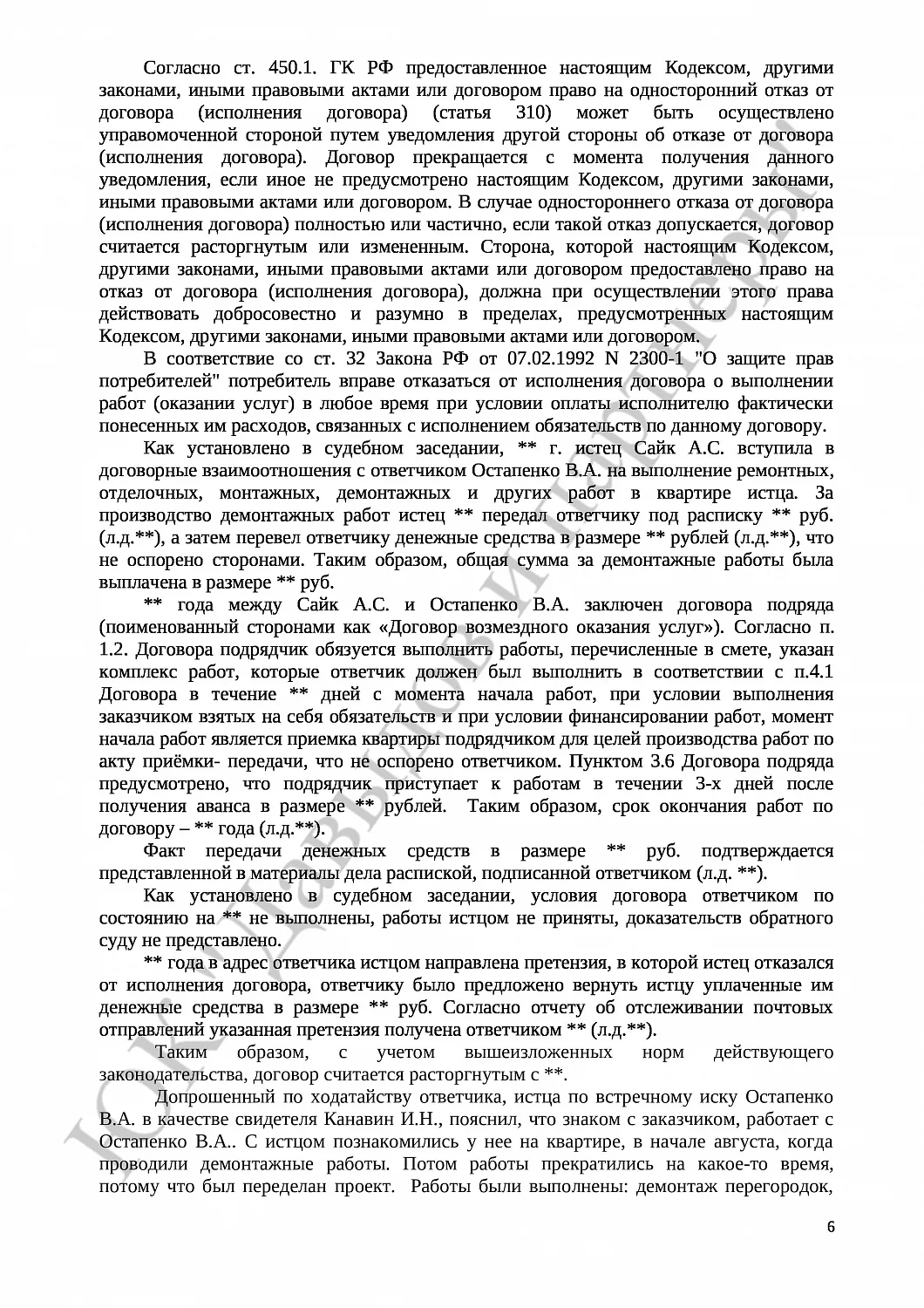

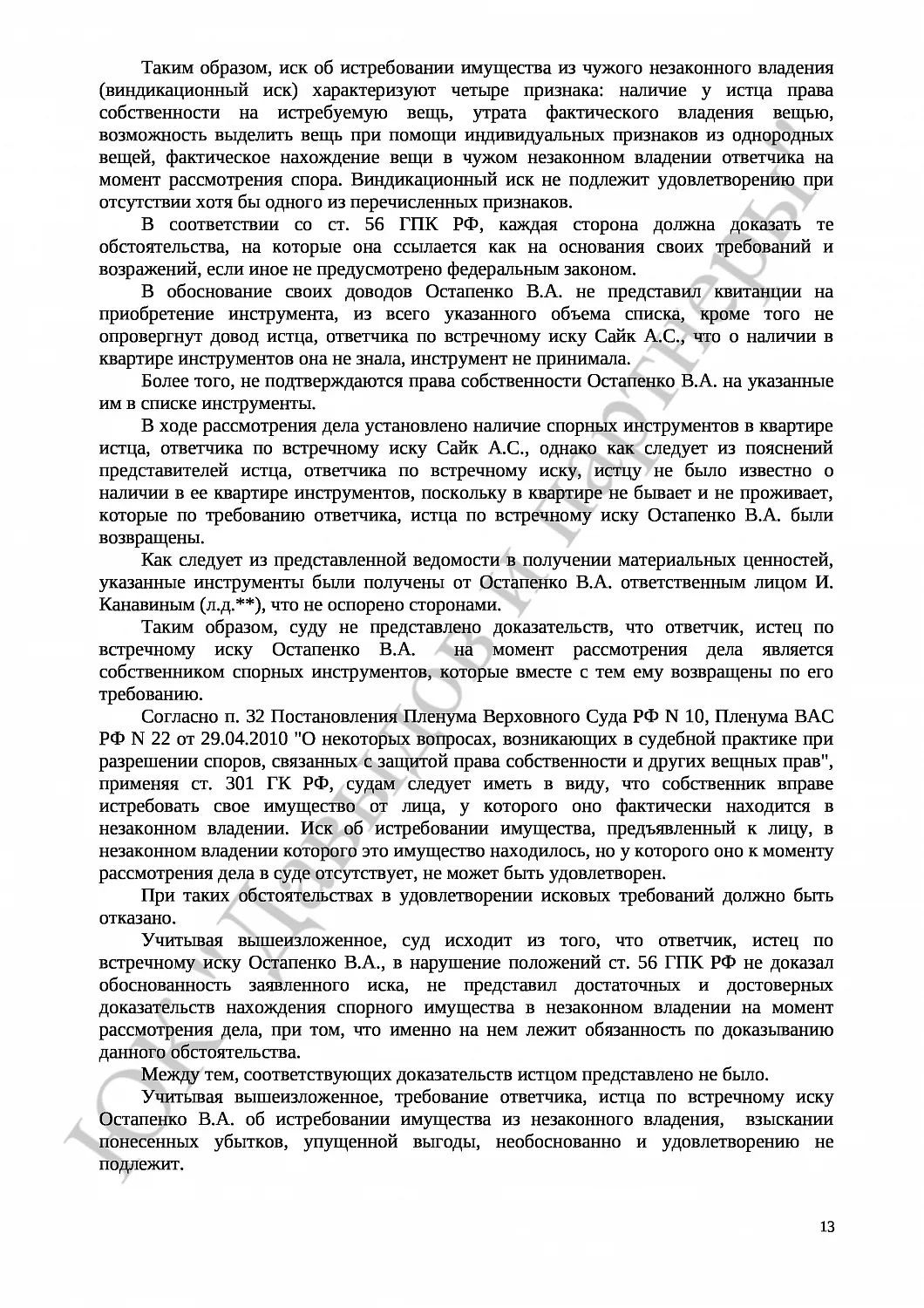

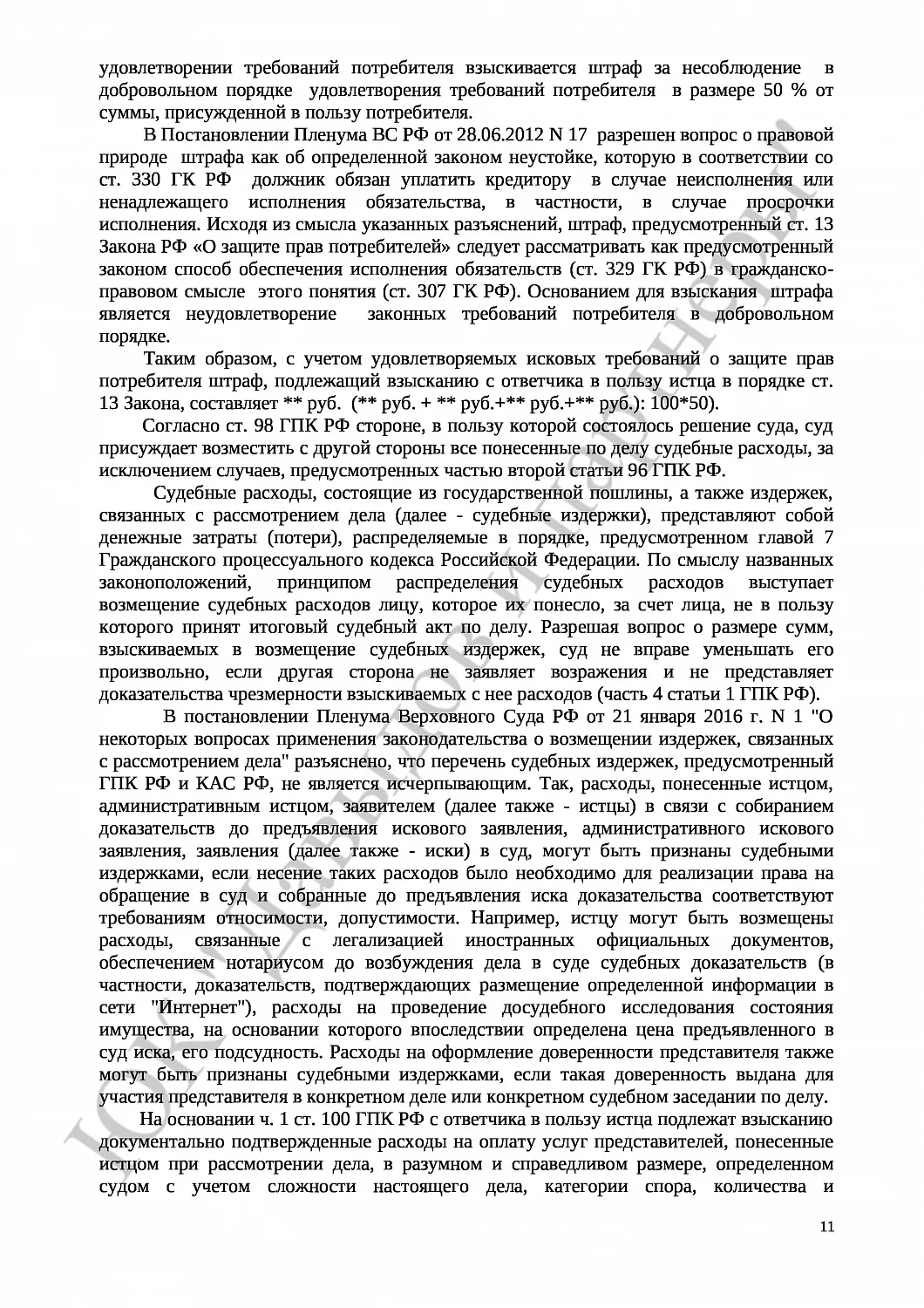

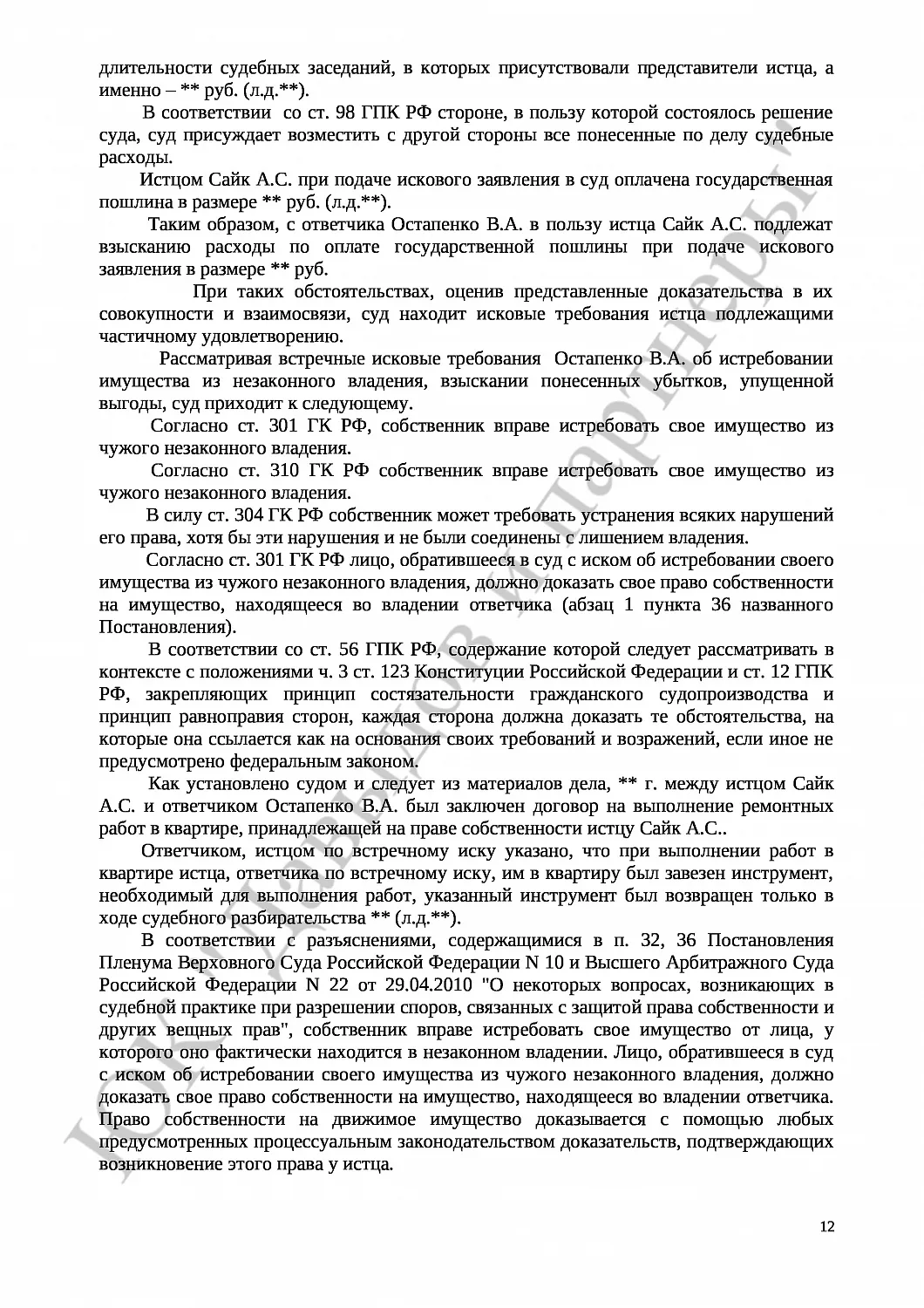

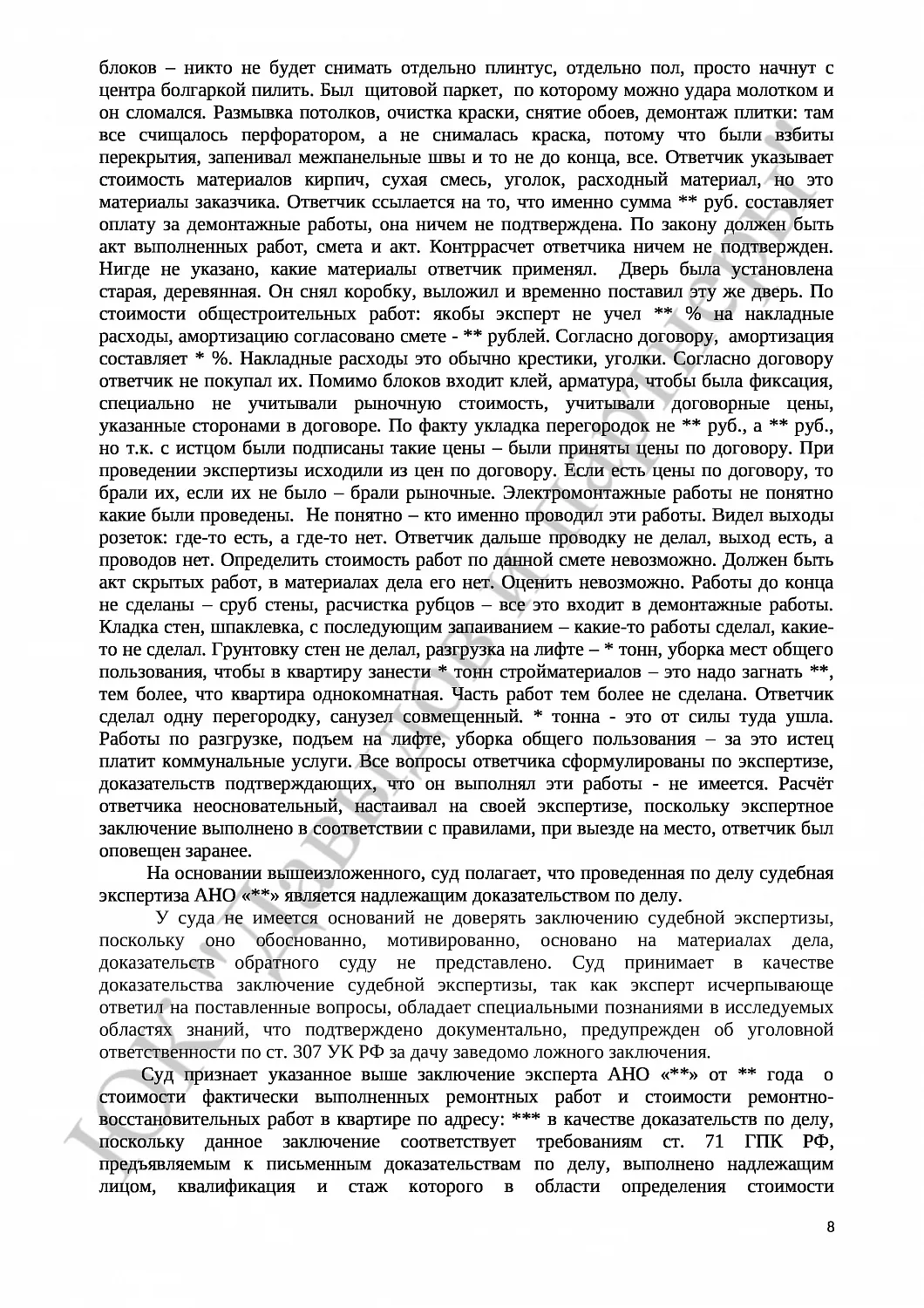

Решение № 2-40/2018
Рекомендуемое
Анализ судебного дела о защите прав потребителя
Категория дела
Гражданское дело по иску потребителя о защите прав при выполнении ремонтных работ в жилом помещении.
Суть дела
Спор возник из-за ненадлежащего выполнения подрядчиком ремонтных работ в квартире заказчика, включая нарушение сроков и некачественное исполнение работ.
Обстоятельства дела
Между сторонами был заключен договор подряда на выполнение ремонтных, отделочных, монтажных и демонтажных работ. Заказчик внес предоплату за работы.
Основные факты:
- Заключение договора подряда
- Передача денежных средств подрядчику
- Нарушение сроков выполнения работ
- Некачественное выполнение части работ
- Отказ подрядчика от завершения работ
Требования истца
Истец просил суд:
- Расторгнуть договор подряда
- Взыскать уплаченные денежные средства
- Взыскать неустойку за нарушение сроков
- Компенсировать моральный вред
- Взыскать штраф по закону о защите прав потребителей
- Возместить расходы на представителя
Ход судебного разбирательства
В процессе рассмотрения дела суд:
- Назначил строительно-техническую экспертизу
- Исследовал представленные доказательства
- Провел оценку качества выполненных работ
- Рассмотрел встречные требования ответчика
- Изучил заключения экспертов
Позиция суда
Суд установил:
- Факт нарушения сроков выполнения работ подрядчиком
- Наличие некачественно выполненных работ
- Правомерность требований заказчика о расторжении договора
- Обоснованность взыскания денежных средств
Решение суда
По результатам рассмотрения суд:
- Частично удовлетворил исковые требования
- Расторгнул договор подряда
- Взыскал с подрядчика денежные средства
- Взыскал неустойку за нарушение сроков
- Взыскал компенсацию морального вреда
- Взыскал штраф в пользу потребителя
Правовые основания
Дело рассмотрено на основании:
- Закона РФ «О защите прав потребителей»
- Гражданского кодекса РФ
- Заключения судебной экспертизы
- Доказательств, представленных сторонами
Процедура обжалования
Решение может быть обжаловано в апелляционном порядке в течение месяца со дня принятия решения судом в окончательной форме.
Содержание судебного дела
В материалах дела содержатся:
- Исковое заявление и приложения
- Ответные документы
- Заключение судебной экспертизы
- Протоколы судебных заседаний
- Письменные доказательства
- Фотоматериалы
Результат рассмотрения
По итогам рассмотрения суд удовлетворил основные требования потребителя, признав факт нарушения прав заказчика при выполнении работ. Решение учитывает баланс интересов сторон и установленные законом гарантии защиты прав потребителей.
Итоговый результат:
- Договор признан расторгнутым
- С подрядчика взысканы денежные средства
- Взыскана неустойка и компенсация морального вреда
- Взыскан штраф в пользу потребителя
- Частично возмещены расходы на представителя
