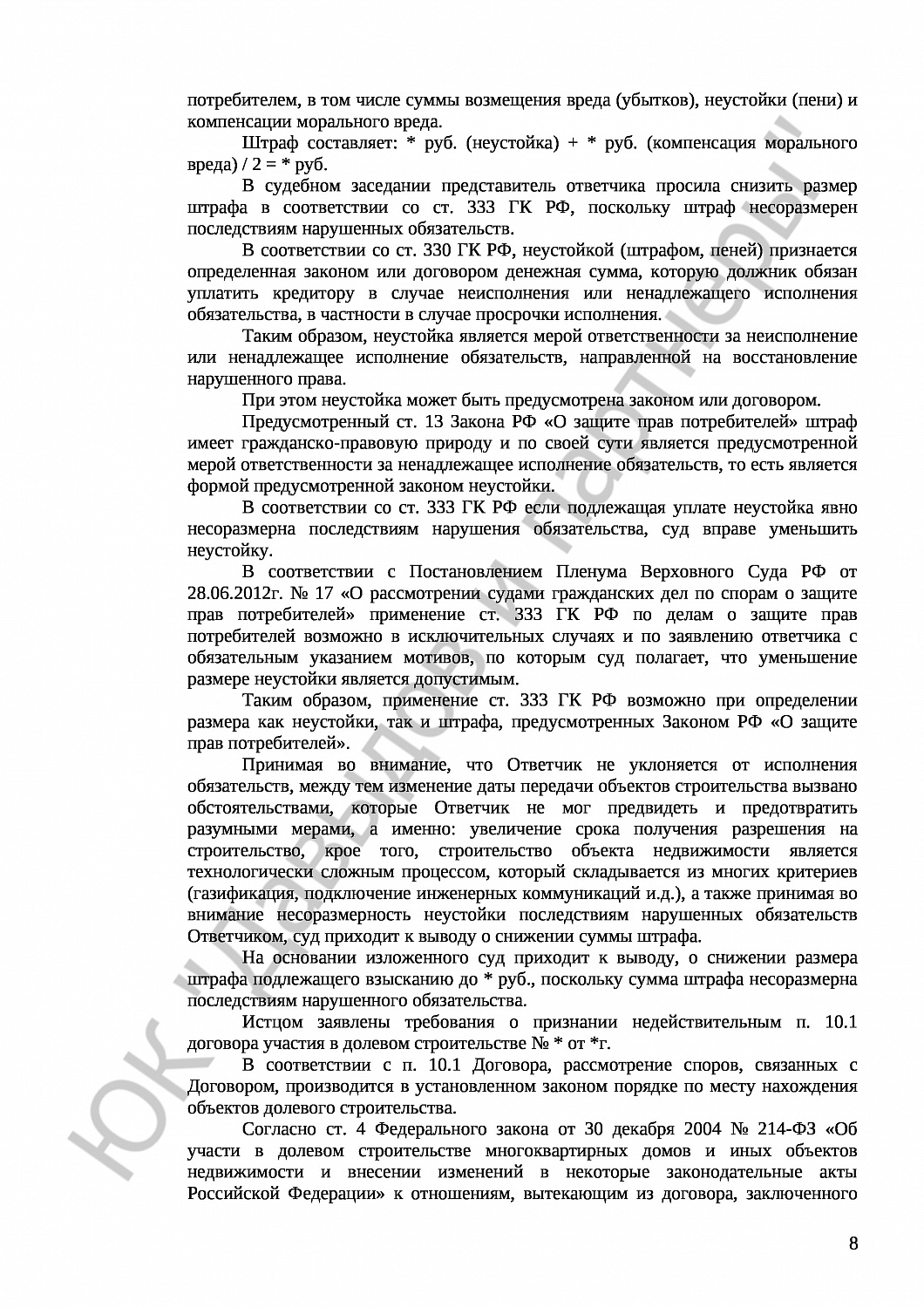

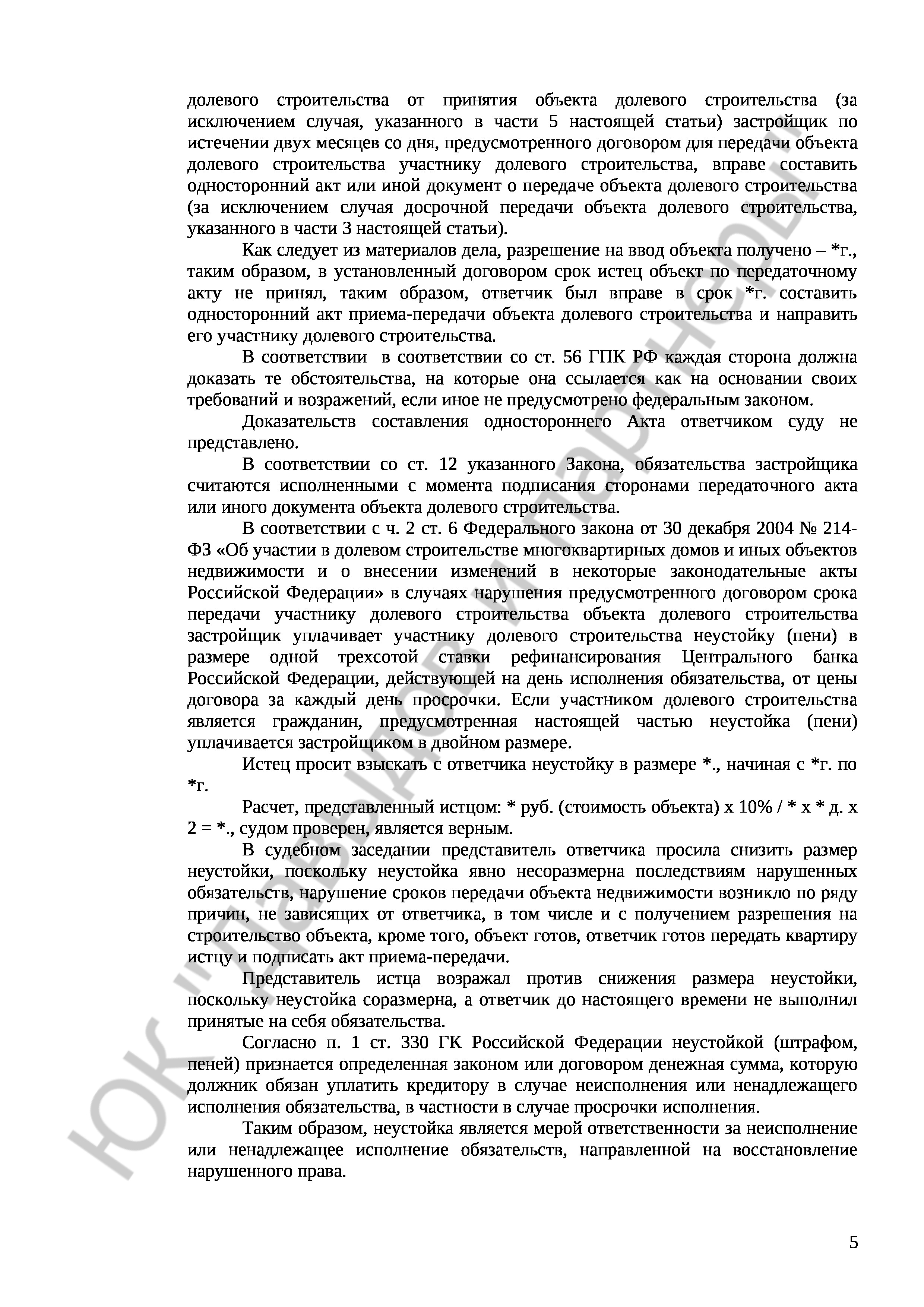

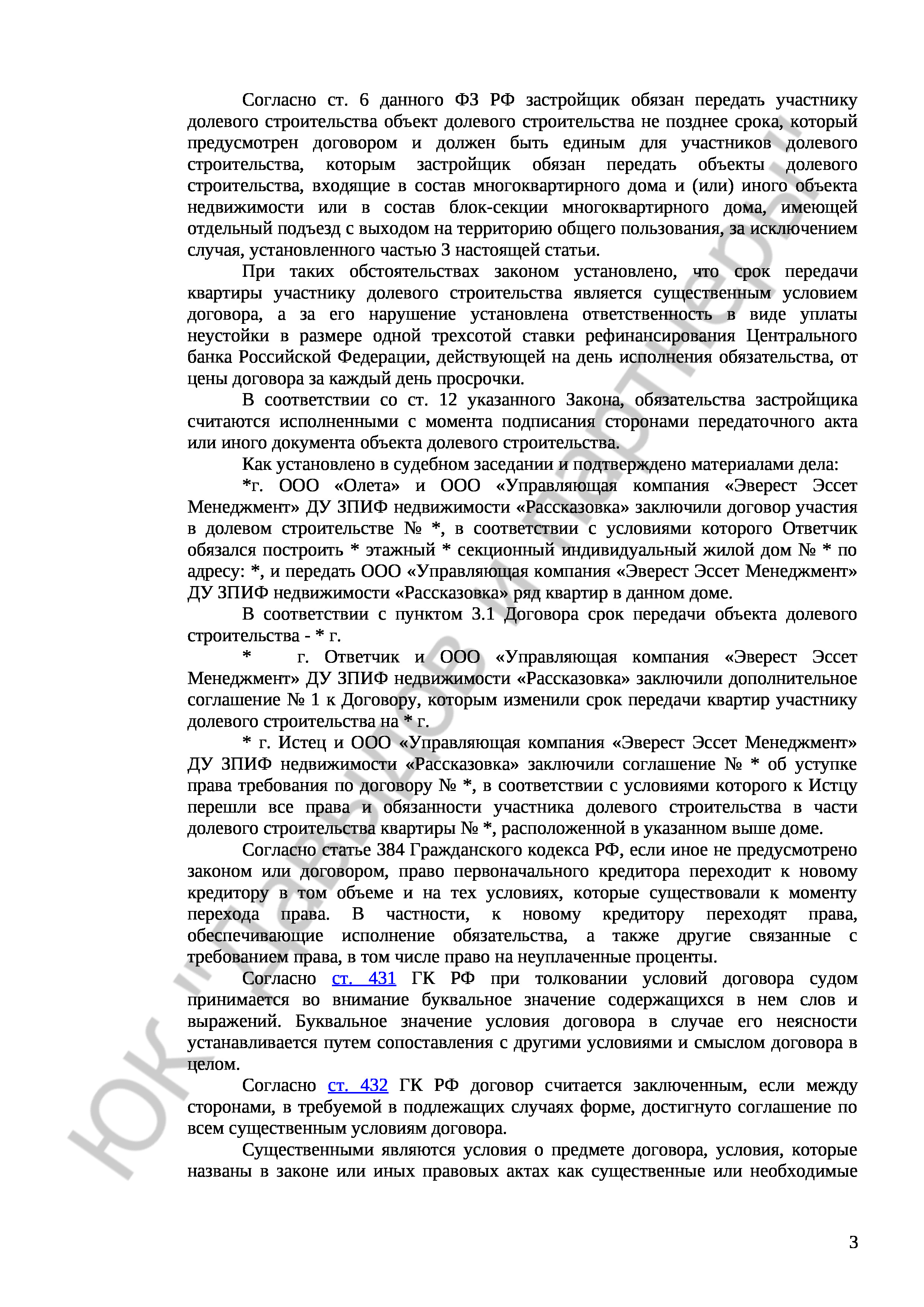

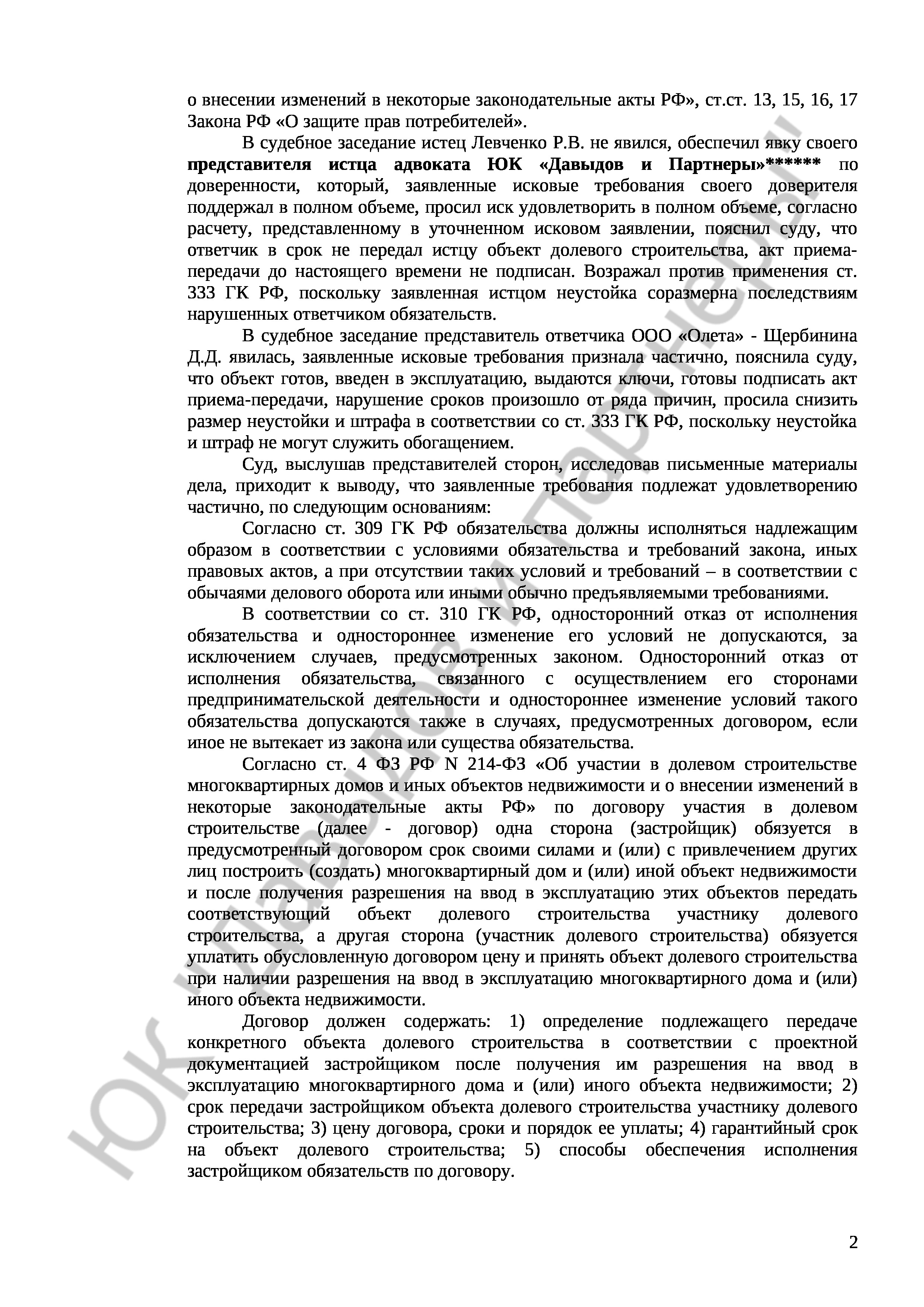

Решение № 2-1290/17
Рекомендуемое
Анализ судебного дела о защите прав участника долевого строительства
Категория дела
Гражданское дело о защите прав участника долевого строительства в связи с нарушением сроков передачи объекта недвижимости.

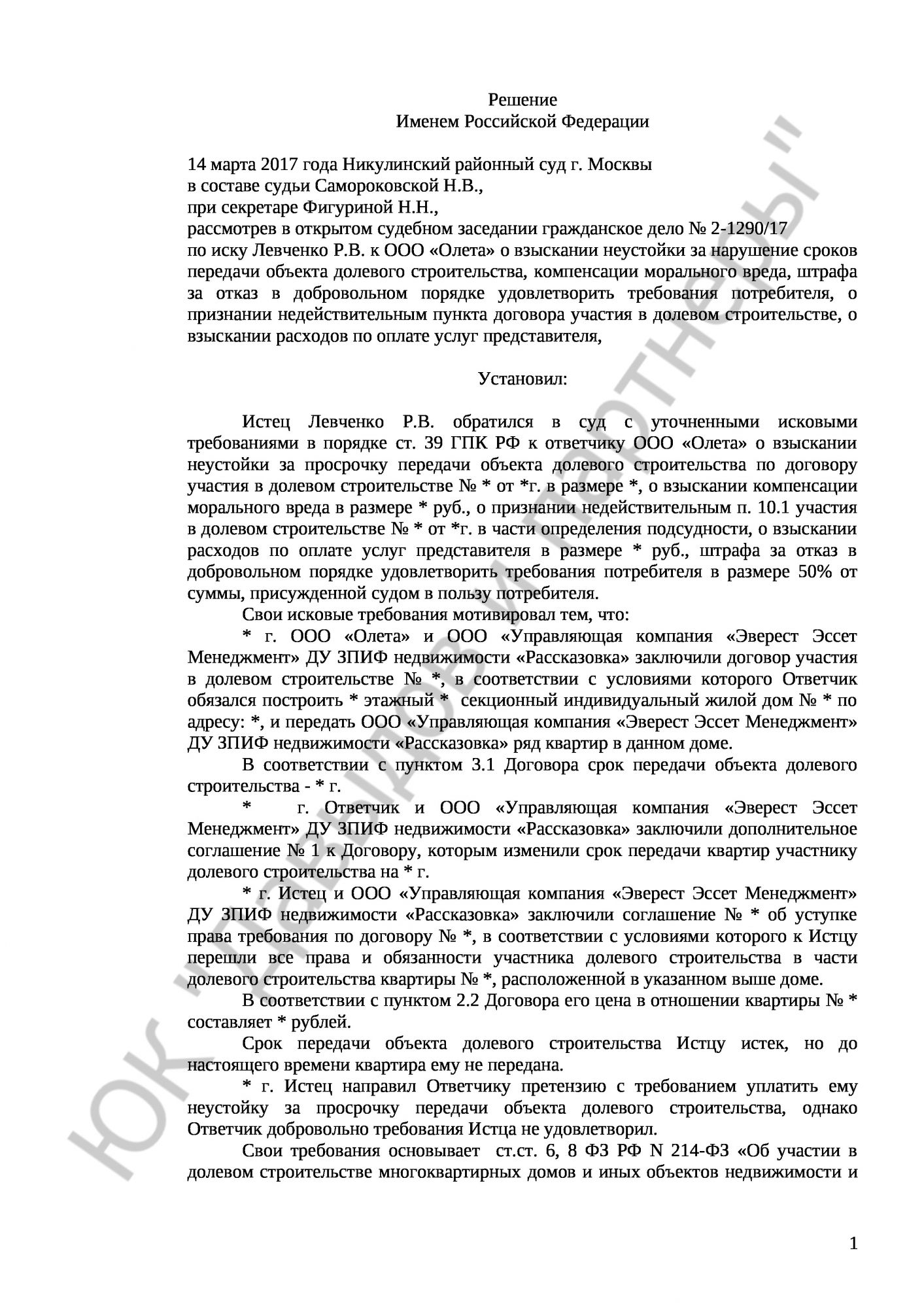

Суть дела
Спор возник в связи с нарушением застройщиком сроков передачи квартиры участнику долевого строительства.
Обстоятельства дела
- Истец заключил договор участия в долевом строительстве
- Ответчик (застройщик) нарушил сроки передачи объекта
- Истец полностью оплатил стоимость объекта
- Застройщик не передал квартиру в установленный договором срок
- Истец направил претензию о выплате неустойки
- Объект фактически передан с нарушением установленных сроков
- Застройщик нарушил условия договора о сроках передачи объекта
Требования истца
- Взыскание неустойки за нарушение сроков передачи объекта
- Компенсация морального вреда
- Взыскание штрафа за отказ в добровольном удовлетворении требований
- Признание недействительным пункта договора о подсудности
- Взыскание расходов на представителя
Ход судебного разбирательства
- Дело рассмотрено в открытом судебном заседании
- Представитель истца поддержал исковые требования
- Представитель ответчика присутствовал и возражал против удовлетворения иска
- Исследованы письменные доказательства
- Произведен расчет неустойки
- Рассмотрены доводы сторон о снижении размера неустойки
- Представитель ответчика просил снизить размер неустойки и штрафа
Позиция суда
Суд установил:
- Наличие существенного нарушения сроков передачи объекта
- Полную оплату стоимости объекта со стороны истца
- Правомерность требований о компенсации морального вреда
- Обоснованность снижения размера неустойки и штрафа
- Нарушение прав потребителя
- Недействительность условия договора о подсудности

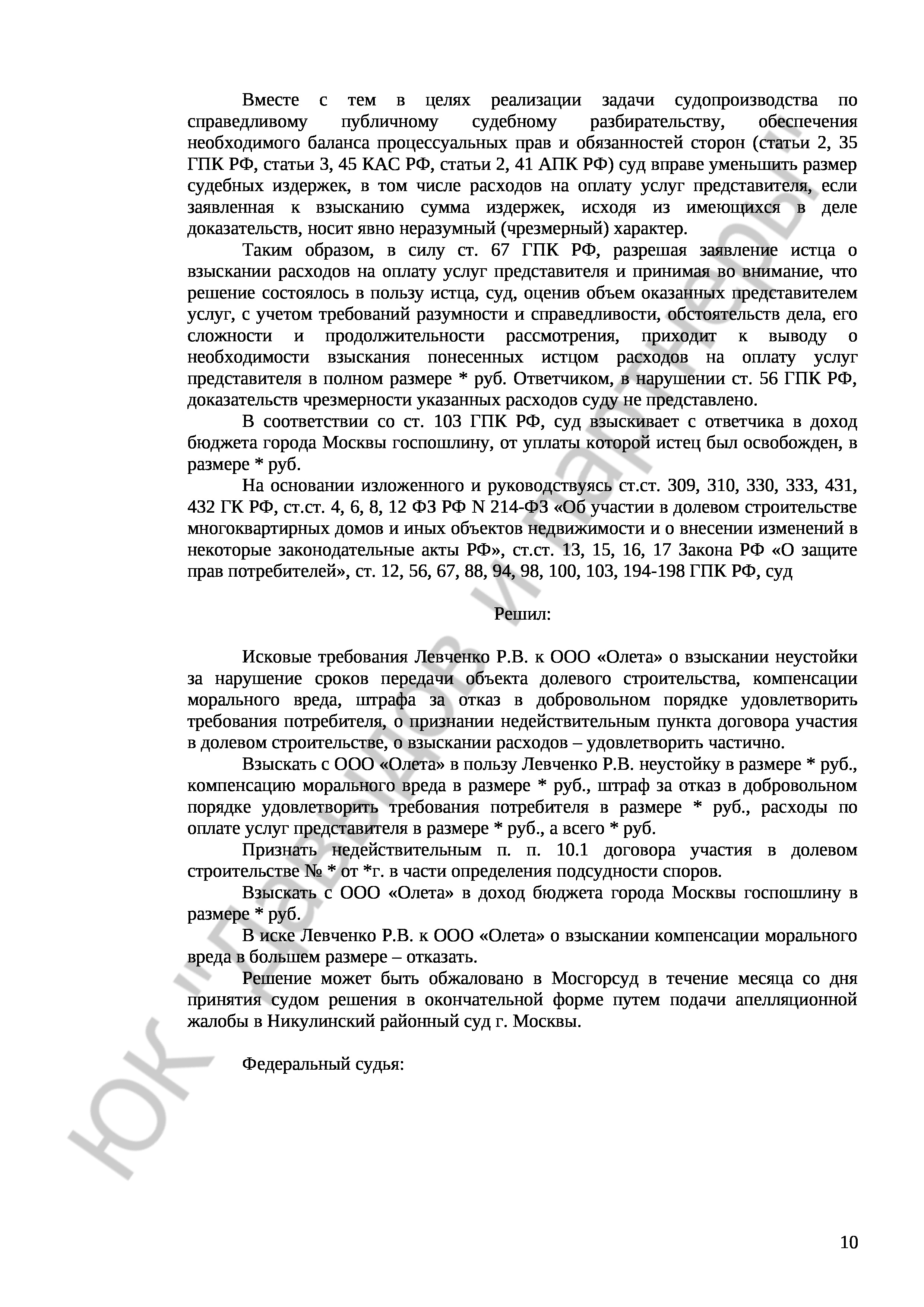

Решение суда
Суд постановил:
- Взыскать с застройщика неустойку в размере 300 000 рублей
- Взыскать компенсацию морального вреда
- Взыскать штраф за несоблюдение добровольного порядка
- Признать недействительным пункт договора о подсудности
- Взыскать расходы на представителя в полном объеме
- Взыскать госпошлину в доход бюджета
Правовые основания
Суд руководствовался:
- ФЗ «Об участии в долевом строительстве»
- Закон РФ «О защите прав потребителей»
- ГК РФ (статьи о неустойке, исполнении обязательств)
- ГПК РФ
Процедура обжалования
Решение может быть обжаловано в Московский городской суд в течение месяца со дня принятия решения в окончательной форме через Никулинский районный суд г. Москвы.
Содержание судебного дела
В материалы дела вошли:
- Договор участия в долевом строительстве
- Документы об оплате
- Претензия истца
- Расчет неустойки
- Документы о передаче объекта
- Иные процессуальные документы
- Документы о представительских расходах
Результат
Суд удовлетворил требования истца частично, признав нарушение прав участника долевого строительства и взыскав соответствующие суммы с застройщика после снижения размера неустойки и штрафа, а также признав недействительным спорный пункт договора о подсудности.
