Решение № 2-711/17
Рекомендуемое
Анализ судебного дела о защите прав участников долевого строительства
Категория дела
Гражданское дело о защите прав участников долевого строительства в связи с нарушением сроков передачи объекта недвижимости.

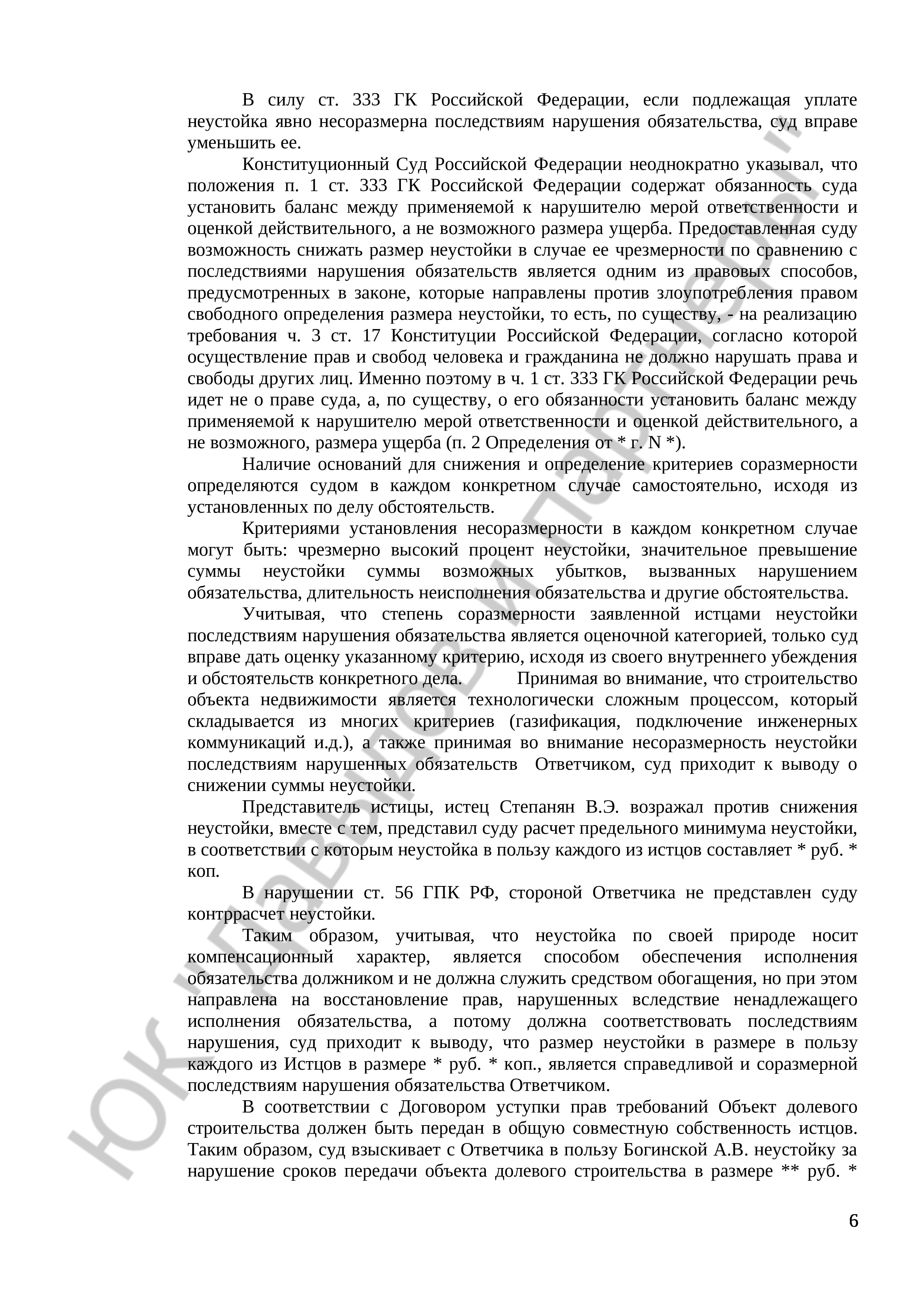

Суть дела

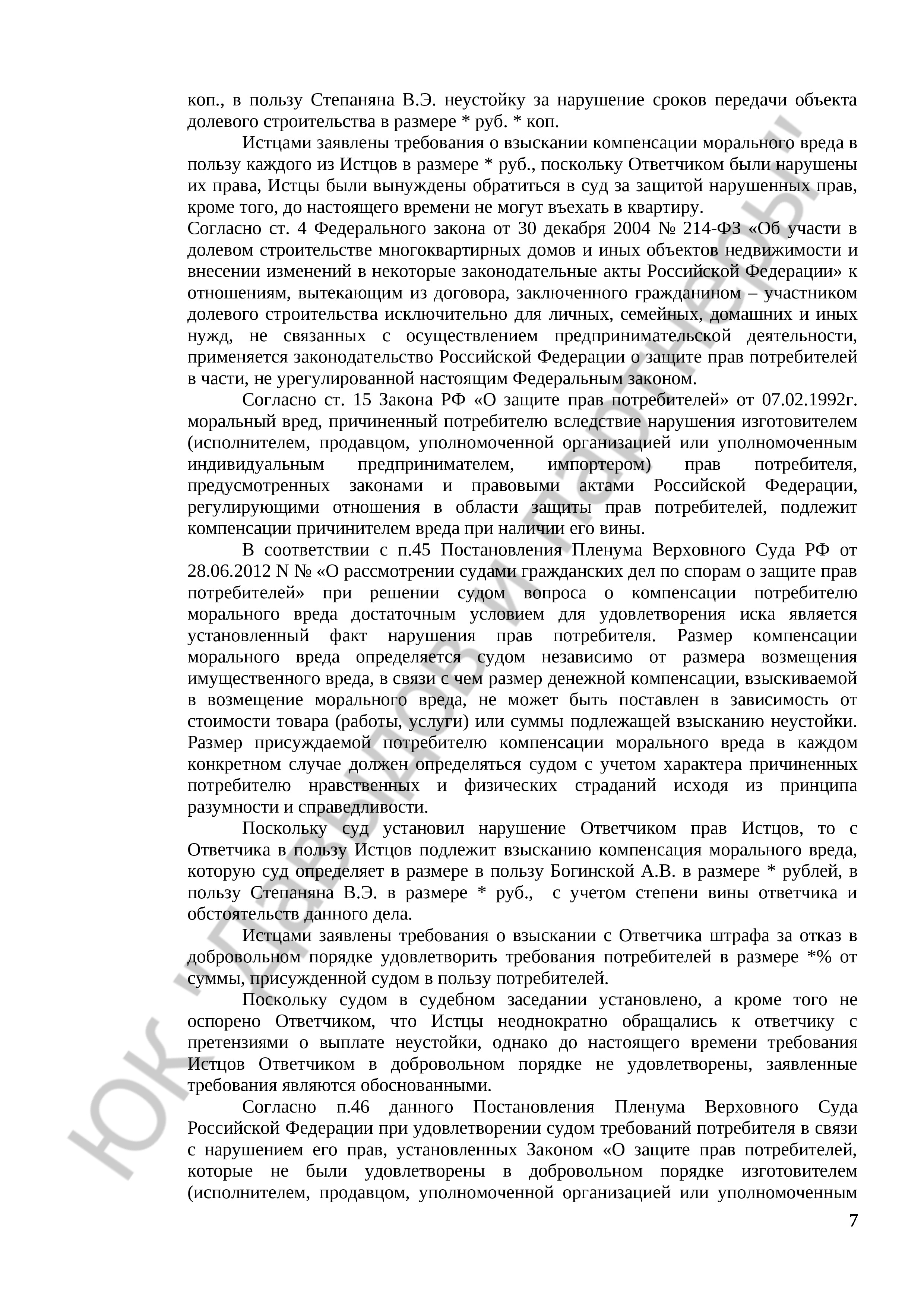

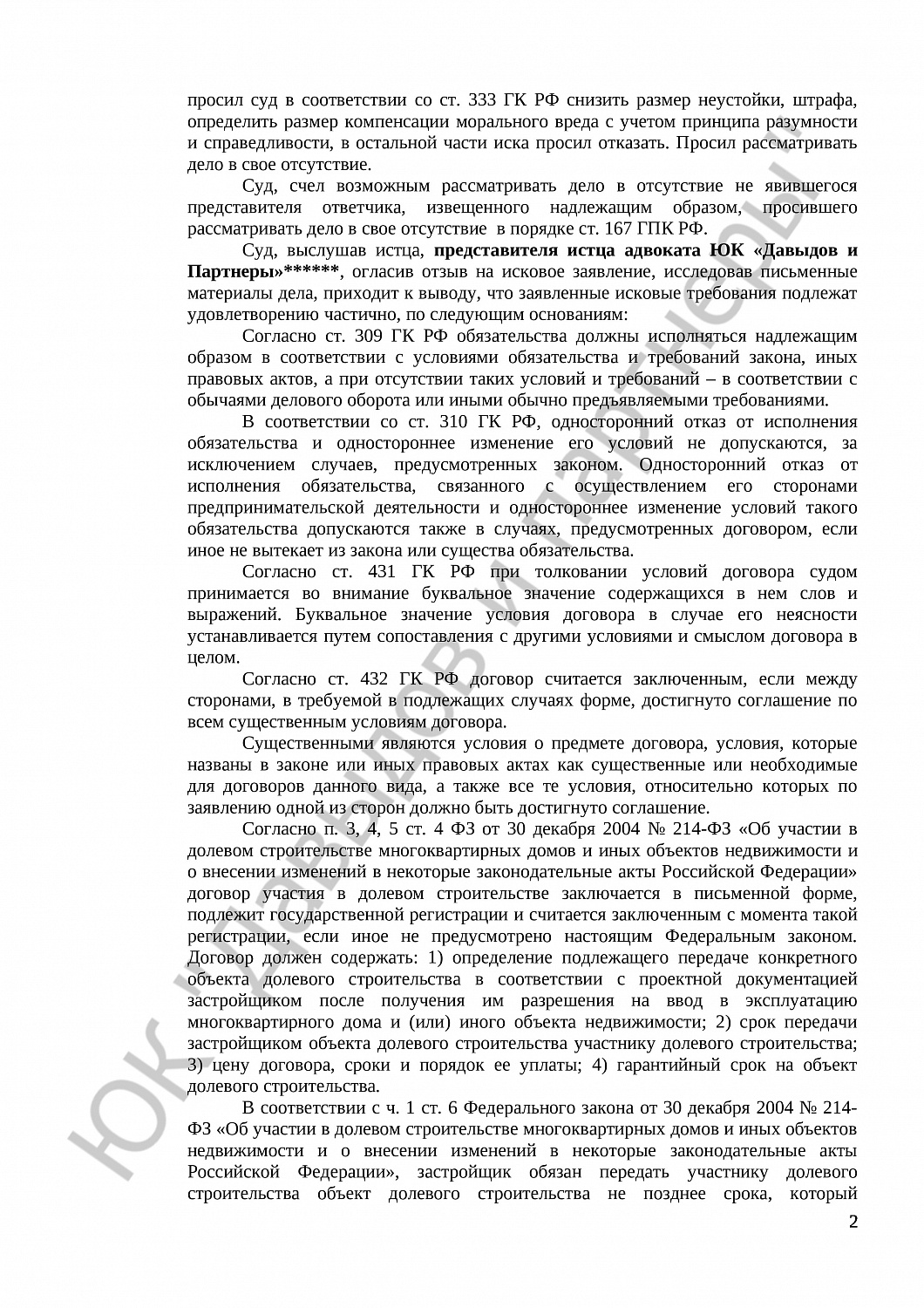

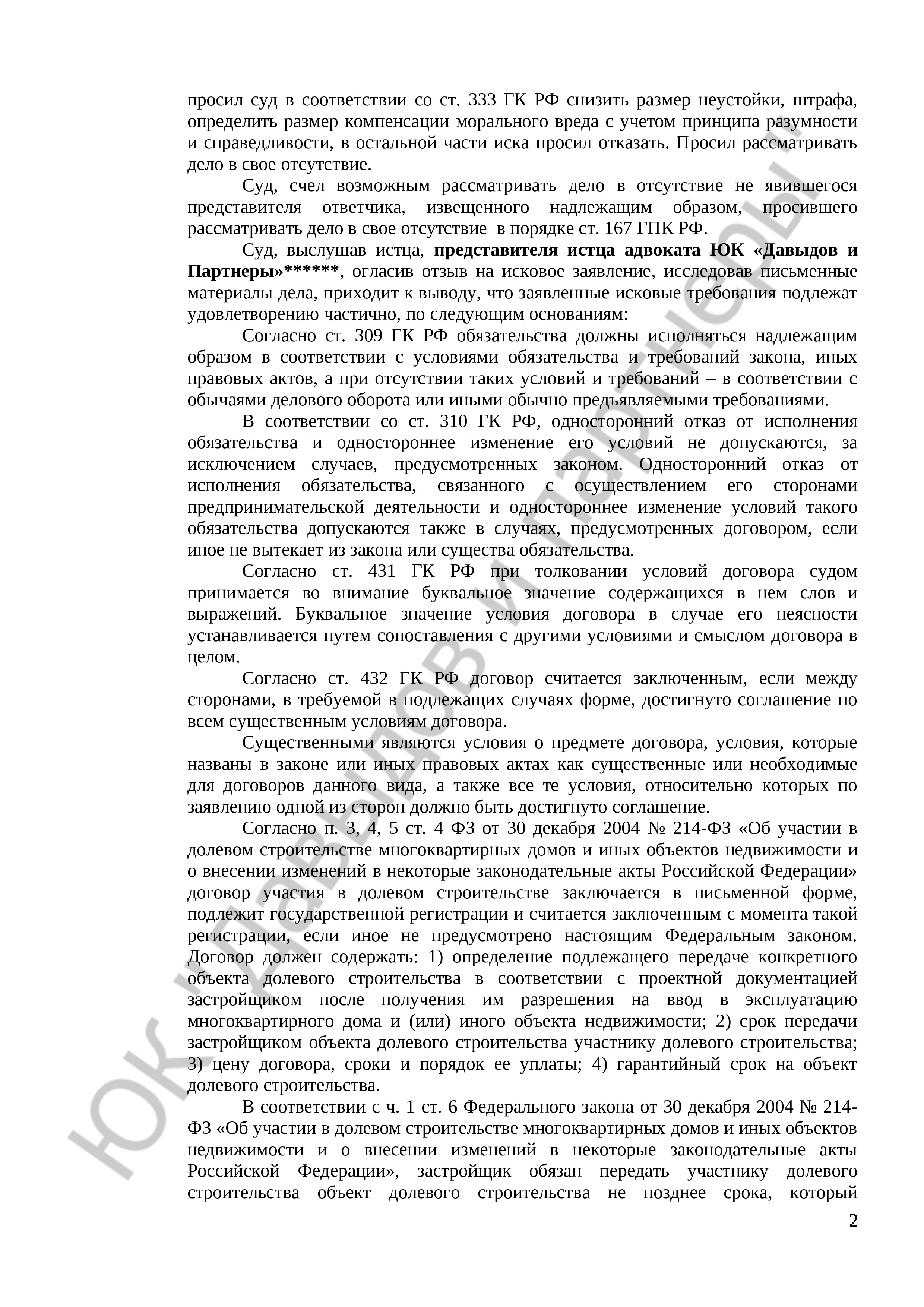

Спор возник в связи с нарушением застройщиком сроков передачи объекта долевого строительства участникам.
Обстоятельства дела

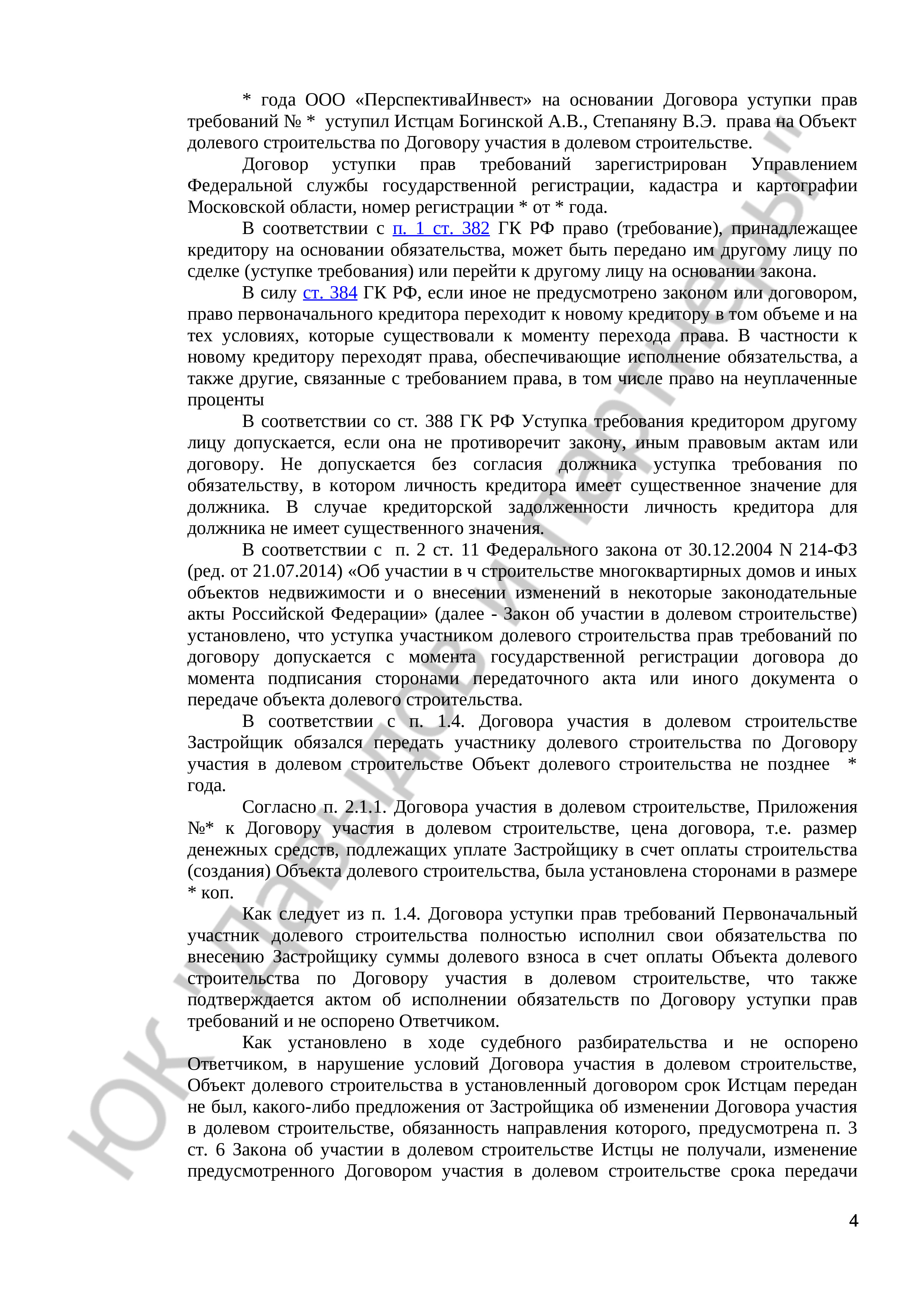

- Истцы заключили договор участия в долевом строительстве через уступку прав требования
- Ответчик (застройщик) нарушил сроки передачи объекта
- Истцы полностью оплатили стоимость объекта
- Застройщик не передал объект в установленный договором срок
- Истцы направили претензии о выплате неустойки

- Объект фактически не был передан в установленный срок
Требования истцов

- Взыскание неустойки за нарушение сроков передачи объекта
- Компенсация морального вреда
- Взыскание штрафа за отказ в добровольном удовлетворении требований
- Возмещение понесенных убытков
- Взыскание судебных расходов
Ход судебного разбирательства
- Дело рассмотрено в открытом судебном заседании
- Представитель истцов поддержал исковые требования
- Ответчик не явился, направил отзыв с просьбой о снижении неустойки
- Исследованы письменные доказательства по делу
- Произведен расчет неустойки
- Рассмотрены доводы сторон
Позиция суда
Суд установил:
- Наличие существенного нарушения сроков передачи объекта
- Полную оплату стоимости объекта со стороны истцов
- Правомерность требований о компенсации морального вреда
- Обоснованность снижения размера неустойки и штрафа
- Факт нарушения прав потребителей
Решение суда

Суд постановил:
- Взыскать с застройщика неустойку в уменьшенном размере
- Взыскать компенсацию морального вреда
- Взыскать штраф за несоблюдение добровольного порядка удовлетворения требований
- Взыскать убытки и почтовые расходы
- Взыскать госпошлину в доход бюджета
Правовые основания
Суд руководствовался:
- ФЗ «Об участии в долевом строительстве»
- Законом РФ «О защите прав потребителей»
- Гражданским кодексом РФ
- Гражданско-процессуальным кодексом РФ
Процедура обжалования
Решение может быть обжаловано в Московский городской суд в течение месяца со дня принятия решения в окончательной форме через Никулинский районный суд г. Москвы.
Содержание судебного дела
В материалы дела вошли:
- Договор участия в долевом строительстве
- Договор уступки прав требования
- Документы об оплате
- Претензии истцов
- Расчет неустойки
- Иные процессуальные документы
Результат
Суд удовлетворил требования истцов частично, признав нарушение прав участников долевого строительства и взыскав соответствующие суммы с застройщика после снижения размера неустойки и штрафа.
