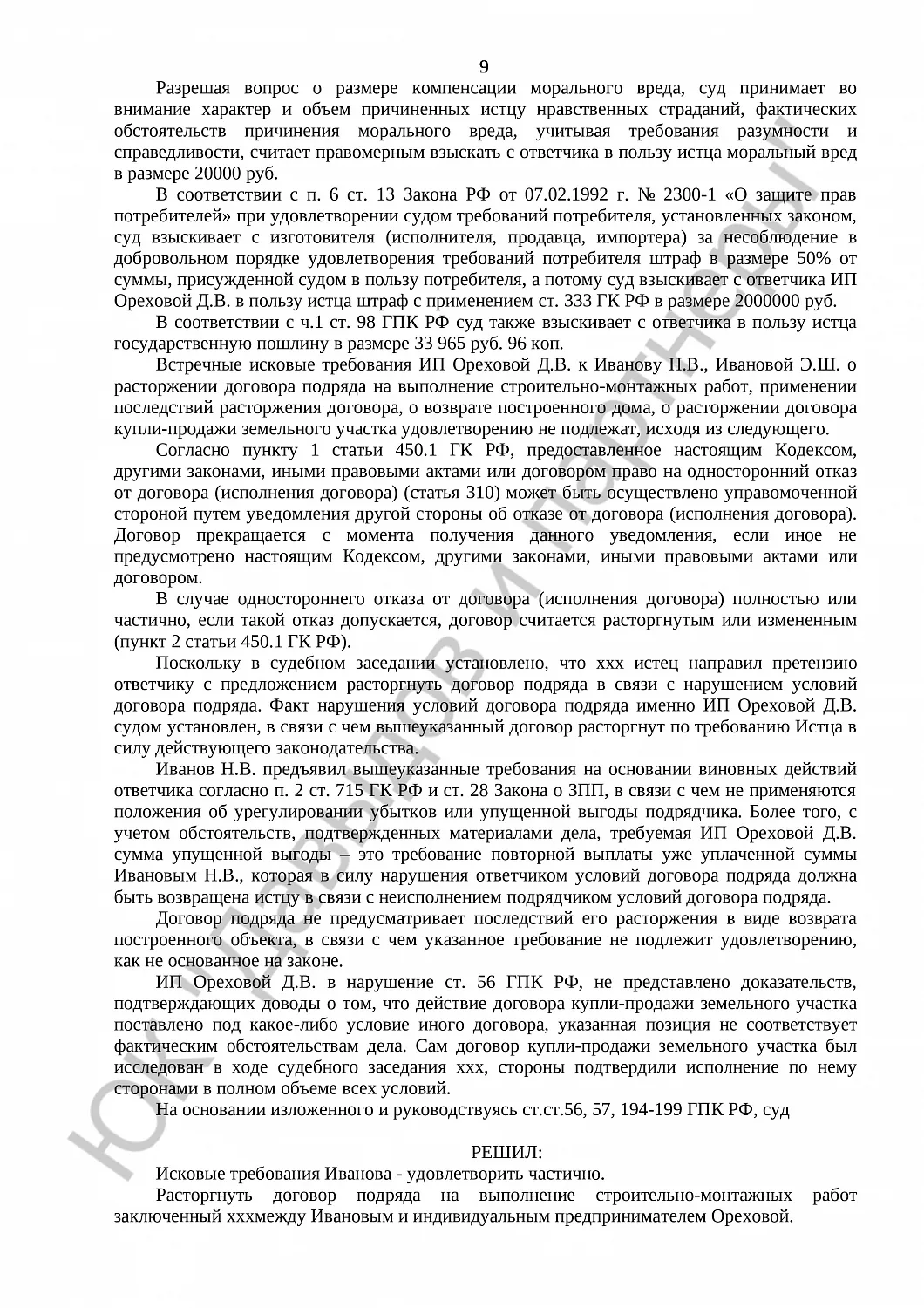

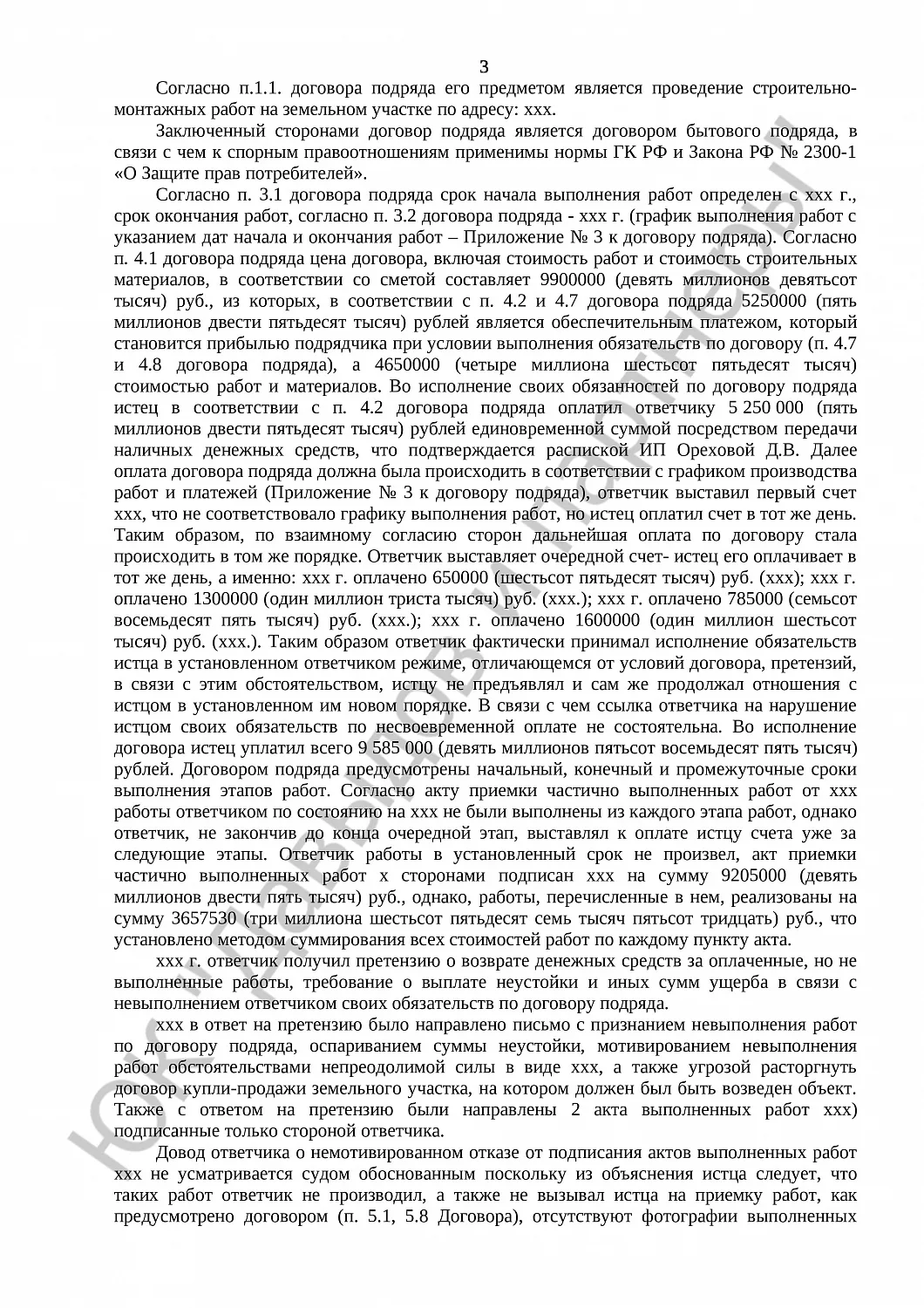

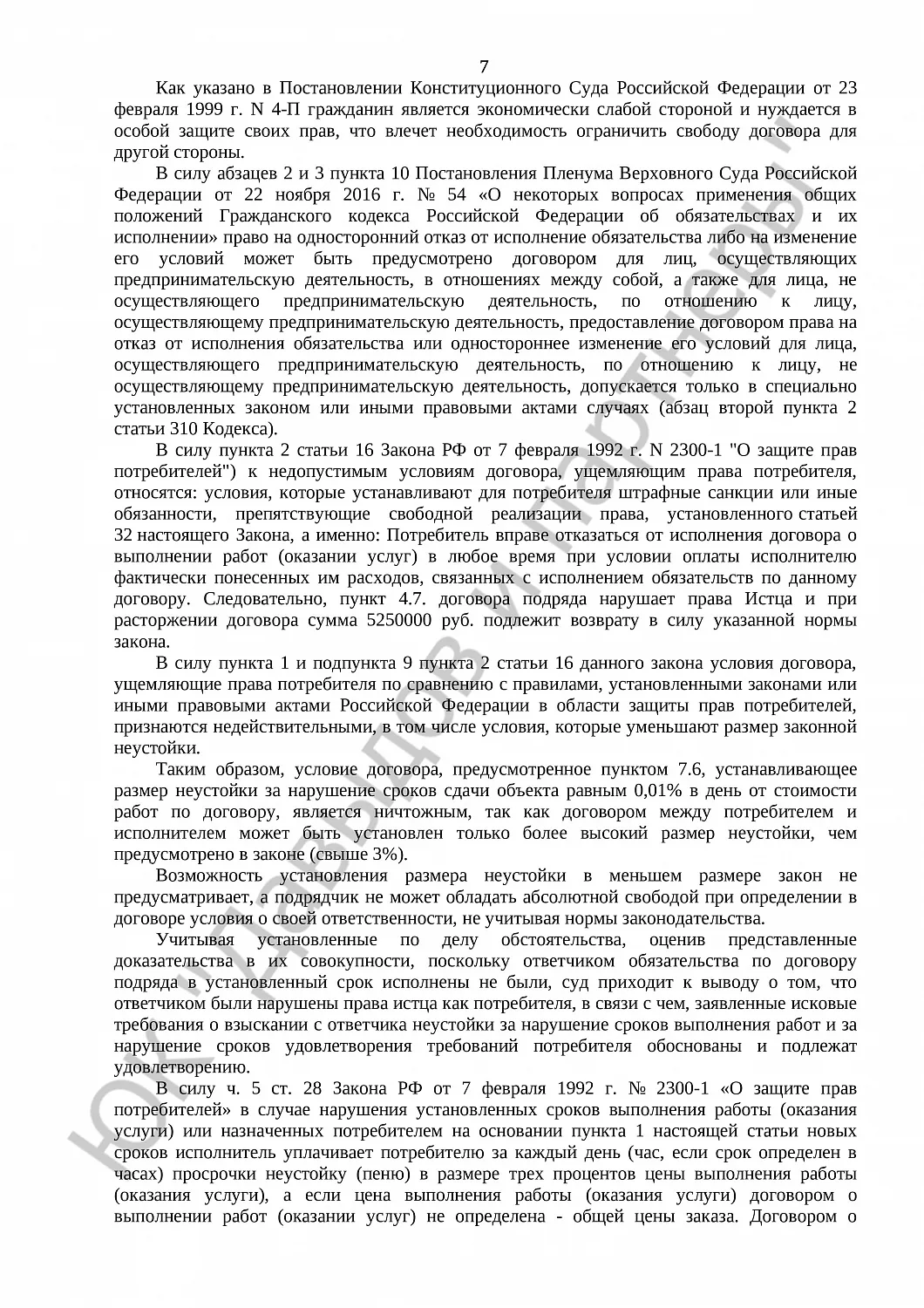

Решение № 2-150/23
Рекомендуемое
Анализ судебного дела о защите прав потребителя по договору строительного подряда
Категория дела
Гражданское дело по иску о защите прав потребителя в связи с нарушением сроков выполнения работ по договору строительного подряда.
Суть дела
Спор возник из-за нарушения подрядчиком сроков строительства индивидуального жилого дома и невыполнения работ в полном объеме.
Обстоятельства дела
Между сторонами был заключен договор строительного подряда на выполнение строительно-монтажных работ.
Основные факты:
- Заключение договора подряда на строительство дома
- Оплата работ в размере 9 585 000 рублей
- Нарушение сроков выполнения работ
- Невыполнение части работ
- Односторонний отказ подрядчика от исполнения обязательств
Требования истца
Истец просил суд:
- Расторгнуть договор подряда
- Взыскать неосвоенный аванс 5 767 470 рублей
- Взыскать неустойку за просрочку исполнения обязательств 6 861 652,20 рублей
- Взыскать расходы на завершение работ третьими лицами 198 037 рублей
- Взыскать расходы на аренду жилья 584 454 рубля
- Компенсировать моральный вред 100 000 рублей
- Взыскать штраф
Ход судебного разбирательства
В процессе рассмотрения суд:
- Исследовал условия договора
- Проанализировал сроки выполнения работ
- Изучил акты выполненных работ
- Рассмотрел доказательства оплаты
- Оценил обоснованность требований
- Проанализировал встречный иск
Позиция суда
Суд установил:
- Факт нарушения сроков выполнения работ
- Частичное невыполнение работ подрядчиком
- Правомерность требований истца
- Необоснованность встречного иска

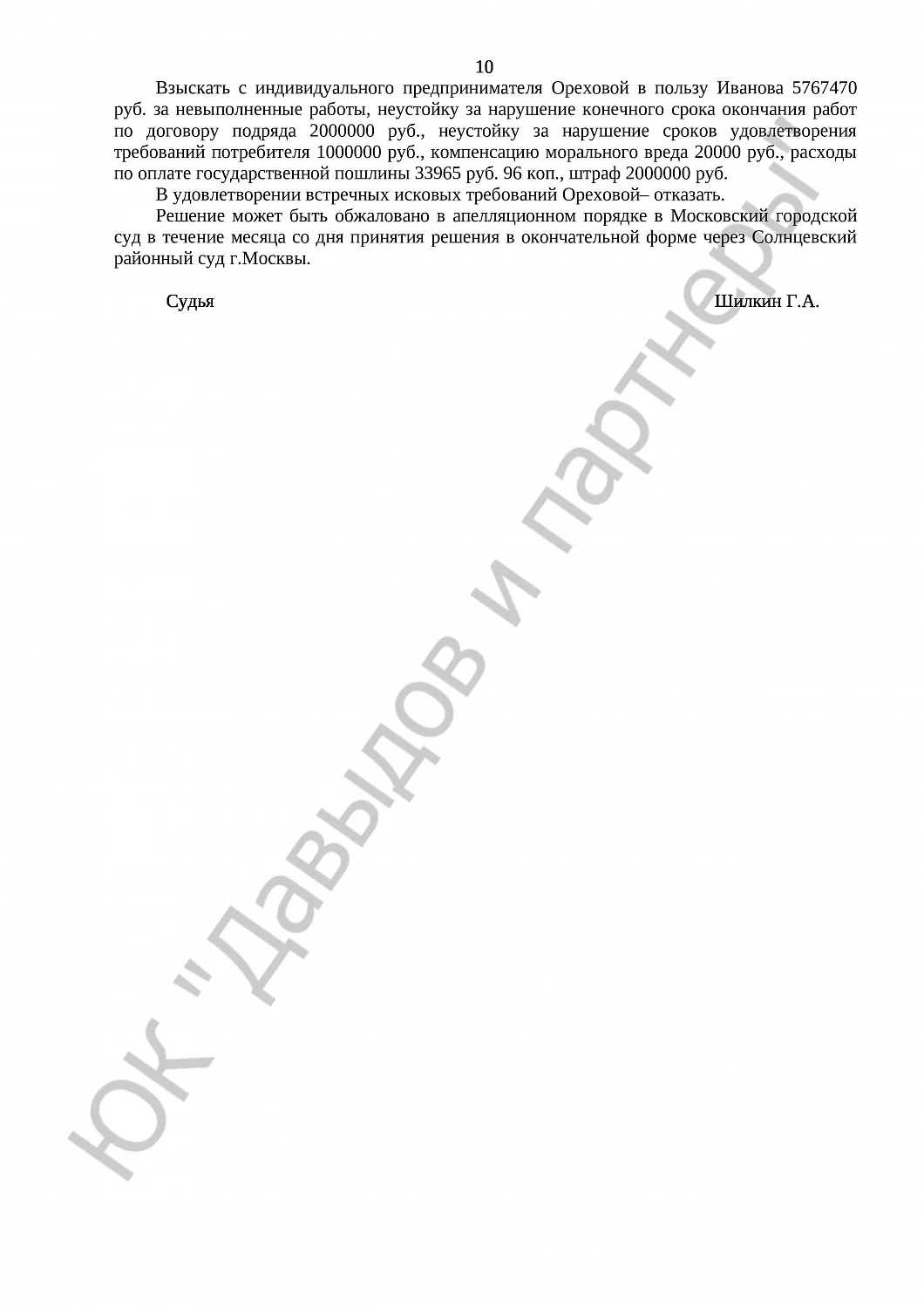

Решение суда
По результатам рассмотрения суд:
- Расторгнул договор подряда
- Взыскал с ответчика 5 767 470 рублей за невыполненные работы
- Взыскал неустойку 2 000 000 рублей
- Взыскал неустойку за нарушение сроков удовлетворения требований 1 000 000 рублей
- Взыскал компенсацию морального вреда 20 000 рублей
- Взыскал штраф 2 000 000 рублей
- Отказал во взыскании расходов на аренду жилья
- Отказал в удовлетворении встречного иска

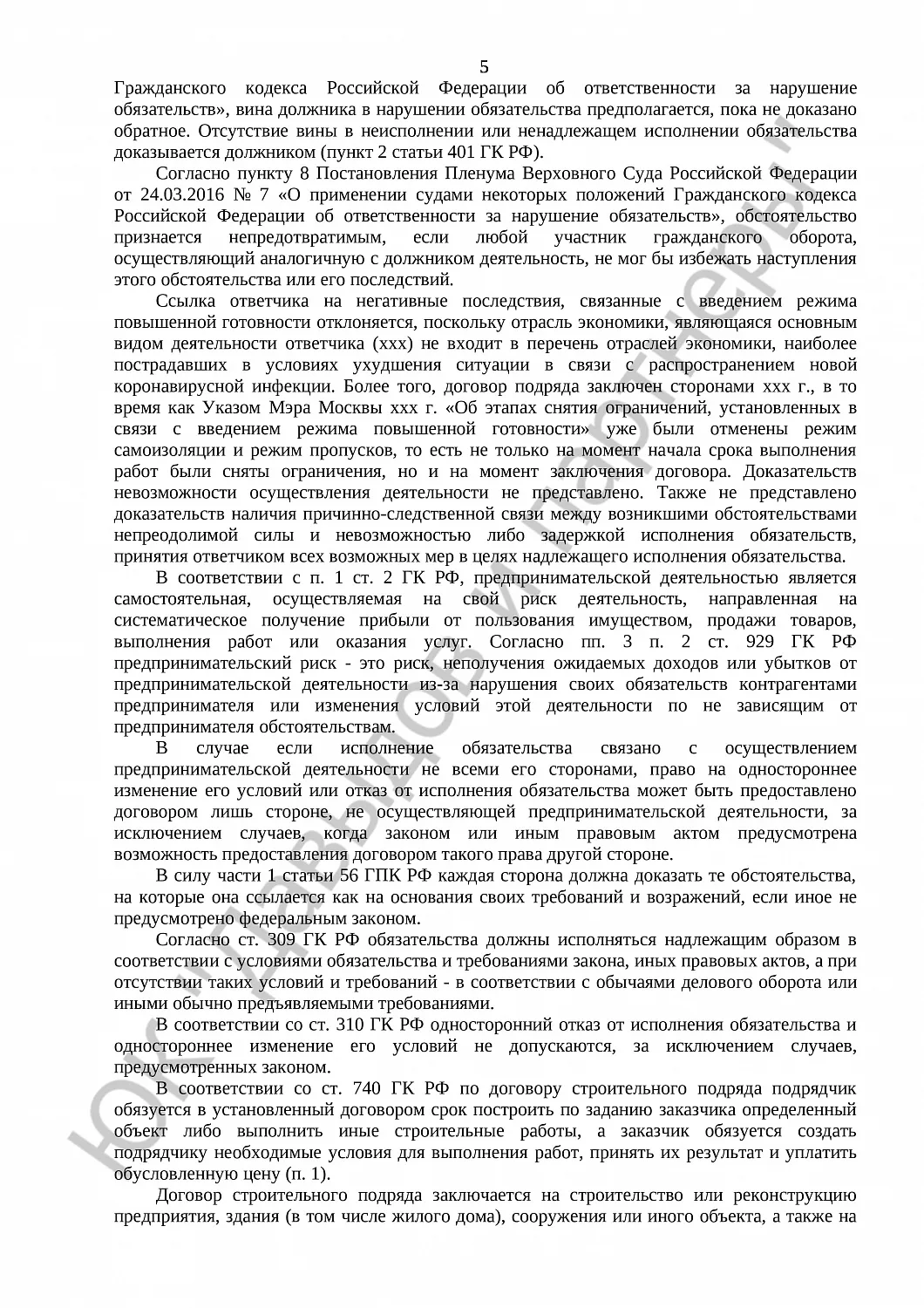

Правовые основания
Дело рассмотрено на основании:
- Закона РФ «О защите прав потребителей»
- Гражданского кодекса РФ
- Условий договора подряда
Процедура обжалования
Решение может быть обжаловано в Московский городской суд в течение месяца со дня принятия решения в окончательной форме через Солнцевский районный суд г. Москвы.
Содержание судебного дела
В материалах дела содержатся:
- Исковое заявление
- Договор строительного подряда
- Документы об оплате
- Акты выполненных работ
- Претензионная переписка
- Расчет неустойки
- Встречный иск
Результат дела
По итогам рассмотрения суд:
- Частично удовлетворил исковые требования
- Отказал в удовлетворении встречного иска
- Взыскал с ответчика общую сумму 10 787 470 рублей
- Отказал в удовлетворении требований в части превышения установленных судом сумм
